本次檢測項目位于安徽省合肥市,受檢項目是廠區內的粉料罐筒倉。因沉降原因,業主方發現地面出現裂縫,為了解受檢項目受此裂縫的影響沉降情況,擬委托我司對該筒倉進行沉降觀測。
本工程的監測目的主要為:
(1)通過監測,確定筒倉所處位置是否有持續沉降的現象;
[1] 《國家一、二等水準測量規范》GB/T 12897-2006
[2] 《工程測量規范》GB50026-2007
[3] 《建筑變形測量規范》JGJ8-2007
[4] 《建筑物沉降觀測方法》DGJ32/J18-2006
[5] 業主提供的本工程相關資料。
[6] 同類工程實踐經驗。
根據本工程的實際情況,本工程監測內容為筒倉室的地坪沉降情況,即筒倉位置的豎向位移。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中,第5.2.1中,沉降觀測應設置沉降基準點?;鶞庶c之間應形成閉合環。

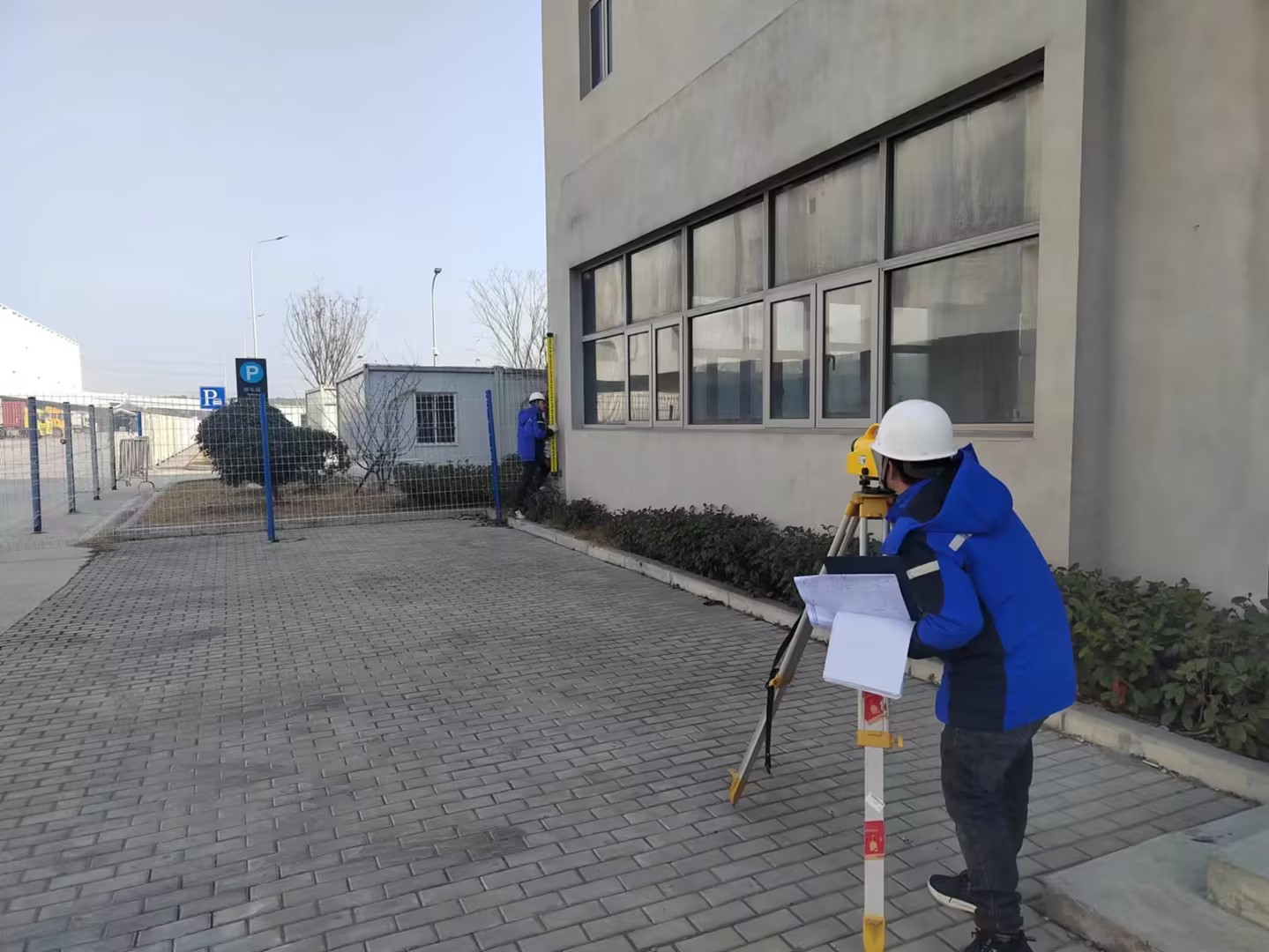

以附近的深埋式水準點作為高程起算點,再在施工影響區域以外的深基礎上布置3個高程基準點,編號BM1~BM3。利用深埋式水準點、高程基準點形成高程測量控制網?;鶞庶c設在廠區之外較穩定的地方,且盡量采用固定觀測墩;無條件布設固定觀測墩時用劃“十”字的測量道釘埋設。具體布設將在進場后據現場條件確定。
水準控制網采用水準路線測量,定期進行水準控制網聯測,校核控制網的穩定性。了解各測點隆沉情況,以相對穩定的點作為原始高程起算點,保證水準測量資料可靠性。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中,鄰近堆置重物處、受震動顯著影響的部位及基礎下的暗浜處,本次沉降觀測擬在筒倉周圍布設三個基準點,持續觀測筒倉的沉降情況。
參照按國家二等水準測量規范要求,采用閉合回路法,閉合差≤0.5(n)1/2,n為測站數,測量精度±0.3mm ,歷次垂直位移監測是通過工作基點間聯測一條二等水準閉合線路,由線路的工作點來測量各監測點的高程,各監測點高程初始值在監測工程前期兩次測定(兩次取平均),某監測點本次高程減前次高程的差值為本次垂直位移,本次高程減初始高程的差值為累計垂直位移。
本項目監測周期預估為六個月。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中第7.1.5中第2條 建筑運營階段的觀測次數,應視地基士類型和沉降速率大小確定。此次沉降觀測頻率初步擬定為每30天檢測一次,連續監測6次,共180天,共計總監測周期6個月,總共監測6次。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中第7.1.5中第3條觀測過程中,若發現大規模沉陣、嚴重不均勻沉降或嚴重裂縫等,或出現基礎附近地面荷載突然增戚、基礎四周大量積水、長時間連續降雨等情況,應提高觀測頻率,并應實施安全預案。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中第7.1.5中第4條建筑沉降達到穩定狀態可由沉降量與時間關系曲線判定。 當最后 lOOd 的最大沉降速率小于 O. Olmm/d~O. 04mm/d 時,可認為已達到穩定狀態。對具體沉降觀測項目,最大沉降速率的取值宜結合當地地基土的壓縮性能來確定。
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中第7.1.6中每期觀測后,應計算各監測點的沉降量、累計沉降量、 沉降速率及所有監測點的平均沉降量。根據需要,可按下式計算
基礎或構件的傾斜度 α: (SA - 5B) /L
式中: 5A 5B 一一基礎或構件傾斜方向上 兩點的沉降量 (mm);
L-A 兩點間的距離 (mm)
按照行業規范《建筑變形測量規范》(JGJ 8-2016)中第7.1.7中沉降觀測應提交下列成果資料:
1 監測點布置圖。
2 觀測成果表。
3 時間-荷載-沉降量曲線。
4 等沉降曲線。
根據項目實際情況,監測次數共為6次,持續測量周期為六個月。
當現場監測發現變形過大達到警戒值或出現險情時,應及時調整監測頻率,確保人員財產安全。
如果監測六個月后,測量結果表明,筒倉所處位置沉降不穩定,則建議繼續監測。
